一年之計在于春,黃陵分公司時不我待的緊迫感,深入貫徹陜煤集團“四項重點工作”部署要求,認真落實物資集團2025年工作會精神,圍繞黃陵礦業店頭電廠二期工程建設,持續推行專班模式,不斷提升協同工作高效性,助力一季度經營任務高質效完成。
實地走訪,確保設備按期交付

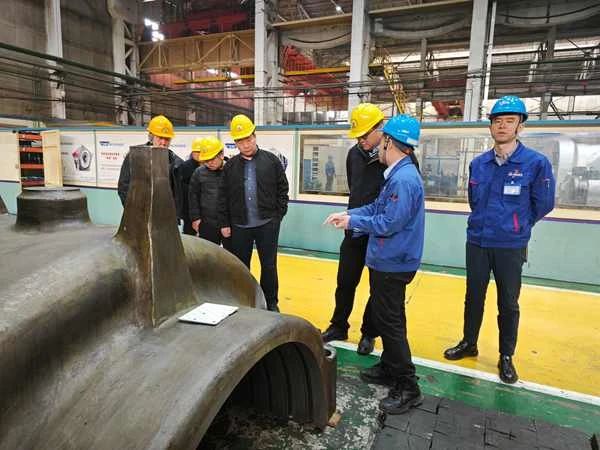

作為電廠擴建工程的關鍵環節,鍋爐、汽輪機、發電機等“三大主機”的交付進度直接影響整體施工計劃。該公司電廠專班工作組前往東方電氣集團東方鍋爐公司、哈爾濱汽輪機廠公司、哈爾濱電機廠公司等設備生產廠家,實地查看鍋爐受熱面、汽輪機高壓外缸、發電機轉子的制造情況,現場溝通排產方案,督促廠家優先調配資源生產,保障設備按節點交付。
重點對接,確保物資供應順暢
面對電廠項目鋼結構等配套設備需求集中、生產周期緊張的情況,電廠專班工作組邀請東方電氣集團東方鍋爐公司、青島東方鐵塔公司等相關廠商召開專項對接會,明確鋼構件設計圖紙與生產計劃的匹配方案,推動圖紙審核、原料備貨等環節同步開展。同時,建立重點設備跟蹤清單,及時處理技術銜接工作,保障物資供應與施工需求緊密銜接。
當前,該項目已進入設備交付關鍵階段。該公司將加強對電廠專班的工作指導與監督,通過專班實時跟進生產進度,統籌電廠需求物資運輸、驗收、出庫各環節,高效推進“三大主機”及配套設備按期到場,為電廠擴建項目攻堅任務提供堅實保障。
